ClearPoint의 전략 실행 데이터: 목표·측정·프로젝트·담당자를 연결하기

ClearPoint가 2017~2024년 자사 플랫폼의 전략 계획 2만582건을 분석한 자료를 읽고 목표·측정·프로젝트·마일스톤·담당자의 연결을 설명합니다. 페이지 안의 완료율 수치가 서로 맞지 않는 문제도 밝히고 강한 일반화를 피했습니다.

최재현 · 2026.10.02

LinkedIn 공유Threads 공유

자료 기준일: ClearPoint 통계 페이지의 본문에는 2025-11-06 게시, 2026-07-01 갱신으로 표시돼 있습니다(2026-10-03 확인). 같은 페이지의 JSON-LD에는 2026-09-13 게시·2026-09-09 수정으로 적혀 있어 서로 맞지 않습니다. 이 글은 독자가 보는 본문 날짜를 쓰고 충돌을 함께 기록합니다. 분석 대상은 2017~2024년 계획 데이터입니다.

전략 보고서의 마지막 문장이 “AI 활용을 확대한다”라면 다음 회의에서 다시 같은 문장을 읽게 될 가능성이 큽니다. 어떤 결과를 목표로 하는지, 무엇으로 확인할지, 실제로 수행할 프로젝트가 무엇인지, 누가 기록을 갱신할지가 연결되지 않았기 때문입니다.

ClearPoint Strategy 페이지 본문은 자사 전략 실행 소프트웨어에 저장된 2017~2024년 계획을 분석한 통계를 2025년 11월 게시하고 2026년 7월 갱신했다고 표시합니다. 구조화 데이터의 2026년 9월 날짜와 충돌하므로 정확한 게시·수정 이력은 이 페이지 하나만으로 확정할 수 없습니다. 분석 대상은 전략 계획 2만582건이며, 별도 소개 페이지에는 목표 11만7,547개, 측정 항목 31만7,809개, 프로젝트 13만324개, 마일스톤 20만2,706개와 3,120만 건 이상의 활동 데이터가 포함됐다고 적혀 있습니다. 7개 산업의 자료라고 설명하지만, ClearPoint 플랫폼을 사용한 조직의 기록입니다. 모든 조직의 전략 실행을 대표하는 무작위 표본은 아닙니다. 페이지 스스로도 연도별 비교는 해마다 포함된 조직 수가 달라(2017년 313곳, 2024년 108곳) 실제 변화가 아니라 표본 구성 차이를 반영할 수 있다고 경고합니다.

같은 계획 안에서도 역할이 다릅니다

ClearPoint는 용어를 단순화하기 위해 goal을 objective와 같은 뜻으로, project를 initiative와 같은 뜻으로 사용한다고 밝혔습니다. 또 전략 요소를 목표, 프로젝트, 측정 항목, 마일스톤으로 정의합니다.

목표는 도달하려는 상태입니다. 측정 항목은 상태가 좋아졌는지 확인하는 숫자나 관찰 기준입니다. 프로젝트는 상태를 바꾸기 위해 수행하는 일입니다. 마일스톤은 프로젝트가 언제 어디까지 진행됐는지 확인하는 중간 결과입니다. 담당자로 지정된 사람이 해당 항목의 진행 상황을 갱신하고 다음 행동을 결정해야 합니다.

예를 들어 “회의 실행 품질 개선”은 목표가 될 수 있습니다. 누락률과 원문 대조 시간은 측정 항목입니다. 회의 실행표 초안 도구를 4주간 제한 운영하는 일은 프로젝트입니다. 첫 주 자료 연결, 2주차 오류 분류, 4주차 재시험은 마일스톤이 됩니다. 각 항목의 담당자가 다를 수 있으므로 보고서 끝에 한 사람의 이름만 넣어서는 부족합니다.

목표에서 실행 담당과 갱신 기록까지

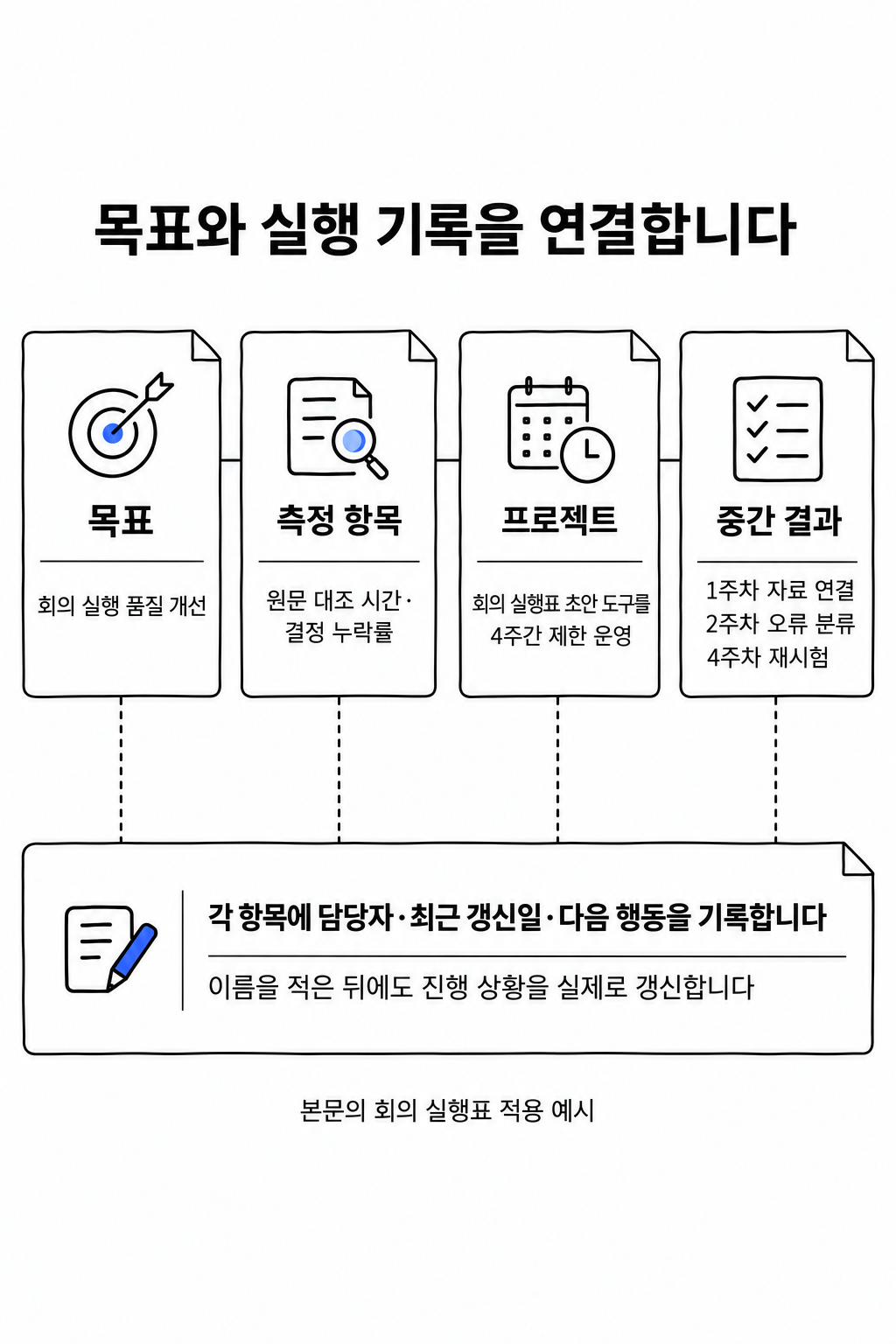

본문의 회의 실행표 적용 예시. 목표·측정·프로젝트·중간 결과마다 담당자와 갱신 기록을 연결합니다. 도식 크게 보기

ClearPoint 분석에서 확인된 연결 누락

공개 페이지는 목표의 74%, 측정 항목의 71%, 프로젝트의 57%, 마일스톤의 68%에 담당자가 없다고 보고합니다. 담당자가 지정된 항목 가운데 90일 넘게 업데이트가 없는 경우를 “phantom owner”로 정의하고, 그 비율을 86%라고 제시했습니다. 이름이 있느냐와 실제로 관리하느냐를 구분한 것입니다.

또 담당자 지정이 완료 가능성을 12.8% 높인다고 적었고, 높은 성과 집단은 최근 90일 안에 갱신한 담당자의 비율이 22.51%라고 보고했습니다. 이 수치는 ClearPoint 데이터 안의 연관성입니다. 담당자 칸만 채우면 성과가 생긴다는 인과관계로 읽을 수는 없습니다. 어떤 조직이 담당자를 더 성실하게 지정하고 자료도 자주 갱신하는지 등 다른 조건이 함께 작용할 수 있습니다.

계획의 규모에 관한 분석도 나옵니다. 20개 미만의 전략 요소를 가진 계획에서 높은 성과 집단 비율이 68%였고, 20~40개에서는 완료율 22%, 40~60개에서는 15%, 60개에서는 8%라고 적었습니다. 다만 첫 수치는 “높은 성과 집단 비율”, 다음 수치는 “완료율”이라고 표현돼 측정 단위가 같은지 페이지 설명만으로는 확정하기 어렵습니다. 이 숫자를 근거로 모든 조직에 동일한 요소 수를 권할 수는 없습니다.

완료율 수치는 페이지 안에서도 맞지 않습니다

같은 페이지의 요약에는 전략 프로젝트의 84.5%가 완료되지 않았다고 적혀 있습니다. 이를 반대로 계산하면 완료 비율은 15.5%입니다. 그런데 도입부에는 프로젝트의 12.5%만 완료된다고 적혀 있습니다. 50개 통계 목록도 다시 84.5% 미완료를 제시합니다. 12.5%와 15.5%는 동시에 같은 정의의 전체 완료율일 수 없습니다.

높은 성과 집단도 이 페이지에서는 프로젝트의 75% 이상을 완료한 조직으로 정의하고 비율을 5.7%라고 적었습니다.

따라서 이 자료를 “전략의 87.5%가 실패한다” 같은 강한 문장으로 쓰지 않는 편이 정확합니다. 사용할 수 있는 결론은 더 제한적입니다. ClearPoint 자사 플랫폼 자료에서는 담당자가 없는 요소와 장기간 갱신되지 않은 담당자가 많이 관찰됐고, 목표·측정·프로젝트·마일스톤을 연결해 관리할 필요를 보여준다는 정도입니다. 완료율의 정확한 대표값은 원자료와 계산식을 확인하기 전에는 확정하지 않아야 합니다.

제조 AX 리더 과정 6단원은 목적과 90일 과제, 확대 조건, 입력 범위, 하지 않을 일, 책임자, 검증·승인, 판정 기준을 한 착수서에 적게 합니다. 중간 결과는 시간·품질·배포 조건으로 나눠 확인하고, 다음 행동·책임자·확인일을 기록합니다. ClearPoint의 통계를 그대로 적용하는 수업이 아니라, 보고서의 목표를 실행 항목과 측정 기록으로 바꾸는 방법을 익히는 자료입니다.

전략 보고서 다음 장에는 새 구호보다 연결 정보가 필요합니다. 목표와 측정 항목을 연결하고, 이를 바꿀 프로젝트와 중간 결과를 적고, 각 항목을 실제로 갱신할 사람과 확인일을 남겨야 합니다. 그래야 다음 회의에서 무엇을 했는지, 어떤 결과가 나왔는지, 무엇을 아직 결정하지 못했는지 확인할 수 있습니다.
